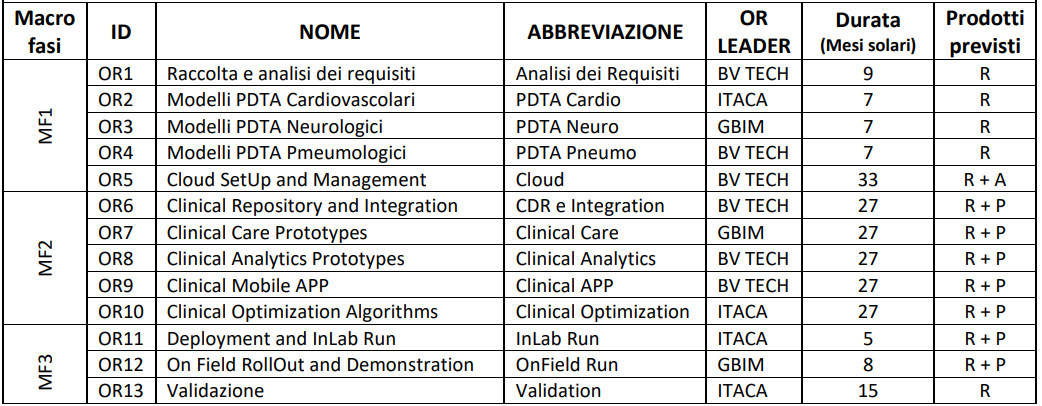

Nella successiva tabella vengono riportati, per ognuno dei moduli illustrati in figura, la relativa descrizione, il relativo Obiettivo Realizzativo.
A livello macro il piano di lavoro si sviluppa in accordo ad un classico ciclo a cascata.
Le macro-fasi di progetto sono tre e possono essere distinte in modo chiaro in figura:
1. Analisi funzionale.(MF1)
2. Disegni e prototipizzazione.(MF2)
3. Sperimentazione e validazione.(MF3)
La tabella indica i pacchetti di lavoro appartenenti a ciascuna delle 3 macro-fasi individuate:
R: Rapporto; P: Prototipi; A: Altro
Le relazioni di precedenza/dipendenza tra le attività del progetto sopra elencate sono rappresentate attraverso il formalismo del diagramma PERT.
Nella rappresentazione l’OR5 è stato suddiviso in due sotto obiettivi OR5.1 e OR5.2 appartenenti rispettivamente alla MF1 e alla MF2-MF3.
Nella MF1 sono state collocate le attività di progettazione e allestimento dell’infrastruttura e dell’ambiente di stage.
In MF2-MF3 è collocata l’attività di verifica e gestione in esercizio della infrastruttura.
Nella rappresentazione l’OR12 è stato suddiviso in due sotto obiettivi OR12.1 e OR12.2, dedicati alla dimostrazione sperimentale, appartenenti rispettivamente alla seconda e terza iterazione di prototipazione.
Ciascuna iterazione prevede lo svolgimento delle attività di sperimentazione previste nell’OR12.

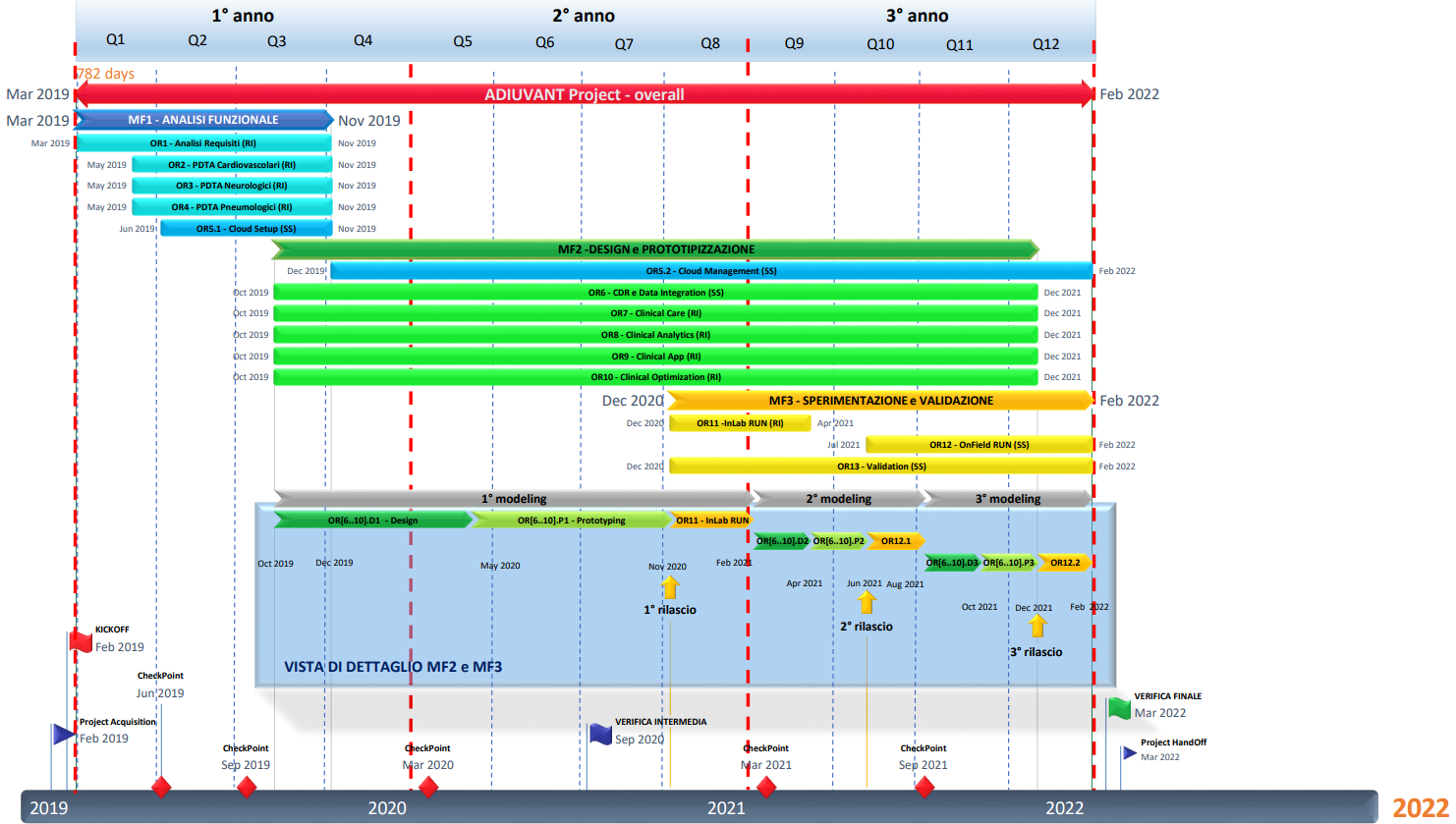

Lo sviluppo temporale del progetto è riportato attraverso il formalismo del diagramma di GANTT di allocazione temporale delle precedenti attività strutturato come segue:
Una vista generale
che illustra la tempificazione di tutte le attività di progetto
Una vista di dettaglio
che esplicita la richiesta collocazione temporale delle modellazioni incrementali ed iterative riferite alle MF2 e MF3.
Nei primi 9 mesi del primo anno si svolgono le attività della MF1 di Analisi, che include la modellazione funzionale delle applicazioni, quella dei flussi clinici di trattamento di tre patologie (cardiologica, neurologica e pneumologica), il SetUp delle infrastrutture ICT in Cloud necessarie al disegno, allo sviluppo e al successivo roll-out in esercizio per la sperimentazione dei prototipi di ricerca.
Terminata la MF1 vengono avviate le attività della MF2 Disegno e Realizzazione di tutti i Prototipi previsti, inclusi Clinical Analytics e Optimization, e viene anche avviata l’attività di Gestione delle infrastrutture ICT in Cloud. Completata la realizzazione del 1° prototipo, in parallelo ad MF2 ha inizio anche la Macrofase MF3 Sperimentazione e Validazione attiva sino al termine della durata complessiva del progetto.
